Неустойка по ДДУ кажется простой арифметикой: стоимость квартиры умножается на количество дней просрочки и ставку Банка России. На практике ошибки возникают еще до подстановки цифр в формулу. Дольщики считают задержку от срока сдачи дома в эксплуатацию, включают периоды моратория, используют текущую ставку вместо юридически значимой либо, наоборот, разбивают расчет по периодам действия ставки так, как это делается по статье 395 ГК РФ.
В 2026 году особенно важно отделять обычные правила Федерального закона № 214-ФЗ от временных ограничений прошлых лет. Период с 22 марта 2024 года по 31 декабря 2025 года в расчет санкции за нарушение срока передачи не включается. С 1 января 2026 года начисление возобновилось. При этом для некоторых старых исполнительных требований действует отдельная отсрочка выплаты до конца 2026 года — она не отменяет начисление за новую просрочку.
Разберем порядок расчёта пошагово: какую дату брать из договора, сколько дней учитывать, какую ключевую ставку применять и почему два онлайн-калькулятора могут показать разные суммы.
Что такое неустойка по ДДУ и когда она возникает
Основание находится в части 2 статьи 6 Закона № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости».
Если застройщик нарушил предусмотренный договором срок передачи квартиры, он обязан выплатить участнику долевого строительства пеню за каждый день просрочки.
Для обычного участника применяется 1/300 ставки рефинансирования Банка России от цены договора. Если дольщик — гражданин, санкция выплачивается в двойном размере, то есть фактически применяется 1/150 ставки.
Отсюда базовая формула для физического лица:
Сумма = цена ДДУ × ставка ЦБ × количество дней / 150.
Для юридического лица:
Сумма = цена ДДУ × ставка ЦБ × количество дней / 300.
Именно статус участника определяет коэффициент. Сам факт покупки квартиры в ипотеке, в том числе по семейной программе, размер не меняет.
Шаг 1. Найти правильный срок передачи квартиры
Первое правило расчета — не путать несколько дат.
В документах по новостройке могут одновременно встречаться:
-
срок завершения строительства;
-
срок ввода дома в эксплуатацию;
-
предполагаемая сдача;
-
дата получения разрешения на ввод;
-
срок передачи квартиры участнику.
Для статьи 6 № 214-ФЗ ключевое значение имеет срок передачи объекта, указанный в договоре долевого участия. Закон обязывает застройщика передать квартиру не позднее этой даты.
Например:
срок ввода дома — II квартал 2026 года;
передача квартиры — не позднее 30 сентября 2026 года.
Если дом ввели в августе, а квартиру передали 25 сентября, нарушения срока нет. Рассчитывать пеню от 1 июля неправильно.
И наоборот: дом может получить разрешение на ввод своевременно, но передача состоится позже установленной в ДДУ даты. Тогда ответственность возникает независимо от того, что строительство фактически завершено.
Поэтому нарушение срока сдачи дома и просрочка по ДДУ — не всегда одно и то же.
Шаг 2. Определить первый день просрочки
Первый день — следующий после последнего дня, когда обязательство еще могло быть исполнено своевременно.
Допустим, в договоре написано:
«Застройщик обязуется передать объект участнику не позднее 31 июля 2026 года».
Если акт не подписан 31 июля, отсчет начинается 1 августа 2026 года.
При этом применяется статья 193 ГК РФ. Если последний день срока приходится на нерабочий день, окончание переносится на ближайший следующий рабочий день.
Это правило касается именно окончания установленного срока.
А вот если первый день просрочки пришелся на субботу или воскресенье, переносить его на понедельник не нужно. Пеня начисляется за календарные дни, а не только за рабочие. Судебная практика 2026 года отдельно подтверждает, что начало периода, пришедшееся на выходной, не переносится.
Шаг 3. Определить последний день расчета
Если квартира уже передана, период заканчивается днем фактического исполнения обязательства — обычно датой подписания передаточного акта.
Этот день включается в расчет.
Если объект пока не передан, сумму можно рассчитать на текущую дату, дату направления претензии или подачи иска, а затем уточнить требование.
Верховный Суд ранее подтверждал возможность взыскания санкции по день фактической передачи квартиры.
Пример:
срок — 31 июля;
акт подписан — 10 августа.
Период нарушения:
1–10 августа включительно — 10 календарных дней.
Не следует заканчивать расчет 9 августа: 10-го обязательство исполняется, поэтому этот день также относится к периоду нарушения.
Шаг 4. Какую ставку рефинансирования использовать
Это самая спорная часть расчета.
Текст статьи 6 № 214-ФЗ говорит о ставке рефинансирования Центрального банка, действующей на день исполнения обязательства. С 1 января 2016 года отдельное значение ставки рефинансирования не устанавливается: оно приравнено к ключевой ставке Банка России.
Поэтому в современных расчетах фактически используется ключевая ставка.
На 4 августа 2026 года она составляет 14% годовых и действует с 27 июля 2026 года.
Но из этого не следует, что для любого старого договора сегодня нужно автоматически ставить 14%.
Ставка на дату передачи или на последний день срока по договору?
Верховный Суд РФ в определении от 24 октября 2017 года № 41-КГ17-26 указал: при расчете следует ориентироваться на ставку, действующую на последний день срока исполнения обязательства по передаче объекта, установленного договором.
Такой подход продолжает использоваться судами. Например, Второй кассационный суд общей юрисдикции в феврале 2026 года также исходил из ставки на последний день договорного срока и отклонил довод о необходимости использовать более высокую ставку, действовавшую позднее.
Поэтому базовый судебный подход выглядит так:
определяется последний день срока передачи → устанавливается ключевая ставка на эту дату → ставка применяется при расчете.
Это важный нюанс, поскольку некоторые калькуляторы используют ставку на дату фактической передачи, а другие автоматически считают по каждой ставке ЦБ внутри периода.
Итоговые цифры могут существенно отличаться.
Нужно ли считать по периодам действия ключевой ставки
Для обычной санкции по части 2 статьи 6 № 214-ФЗ автоматическое разделение всей просрочки по каждому изменению ключевой ставки законом не предусмотрено.
То есть схема:
-
январь — одна ставка;
-
февраль — другая;
-
март — третья;
не является базовой формулой статьи 6.
Такой расчет часто возникает по аналогии со статьей 395 ГК РФ, но у этих норм разная конструкция.
Однако разделение действительно потребуется, если просрочка захватывает специальные периоды моратория и ограничения ставки. Тогда календарь необходимо разбить не потому, что ЦБ несколько раз менял процент, а потому, что в разные периоды действовали разные нормативные режимы.
Это одна из причин, почему калькулятор неустойки по ДДУ должен учитывать историю ограничений, а не только выполнять арифметику.

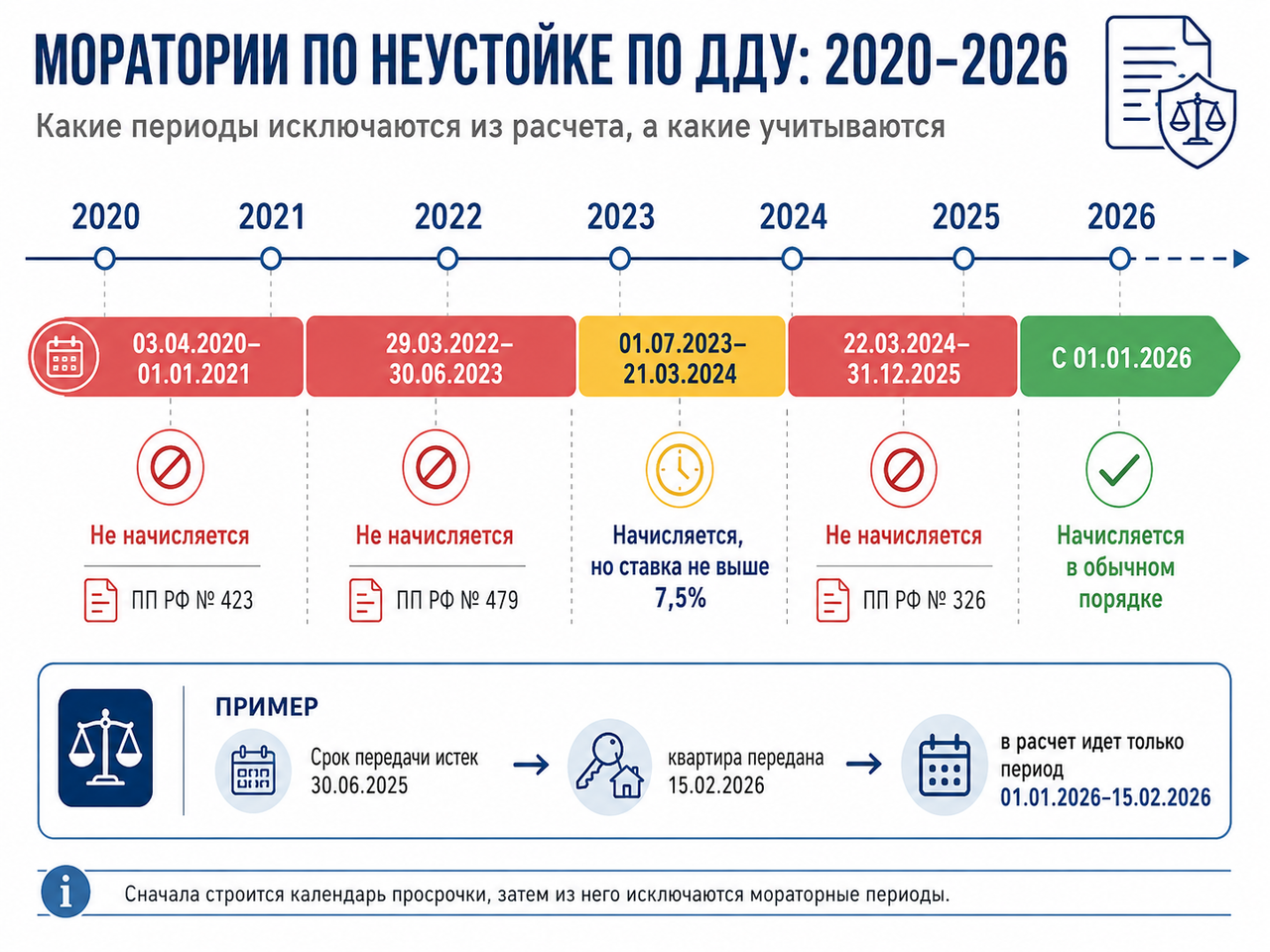

Мораторий 2024–2025 годов: какие дни исключать
Для расчета в 2026 году самое важное специальное правило установлено Постановлением Правительства РФ № 326.
Период:
с 22 марта 2024 года по 31 декабря 2025 года включительно
не включается в срок начисления санкции по части 2 статьи 6.
Например, срок передачи квартиры истек 30 июня 2025 года.
Фактическая передача состоялась 15 февраля 2026 года.
Нельзя считать:
01.07.2025–15.02.2026.
Правильно:
-
01.07.2025–31.12.2025 — не учитывается;
-
01.01.2026–15.02.2026 — учитывается.
Таким образом, в расчет попадет только период после окончания моратория.
А если просрочка началась до 22 марта 2024 года
Здесь расчет становится сложнее.
Допустим, срок передачи истек 31 декабря 2023 года, а квартира получена в 2026 году.
Календарь придется разделить как минимум на две части:
-
дни до 22 марта 2024 года, за которые ответственность начислялась;
-
22.03.2024–31.12.2025 — исключаемый период;
-
с 01.01.2026 — новый начисляемый период.
При этом Постановление № 326 ввело еще одно специальное правило: с 1 июля 2023 года по 31 декабря 2025 года размер санкций, когда они подлежали начислению, рассчитывался исходя из применимой ключевой ставки, но не выше ставки Банка России на 1 июля 2023 года — 7,5%.
Поэтому для «рабочего окна» с 1 июля 2023 года по 21 марта 2024 года нельзя просто подставить высокую ставку 16–21%.
С 1 января 2026 года этот специальный предел уже не распространяется на новый период начисления.
Старые моратории тоже нужно учитывать
Если нарушение тянется много лет, одного Постановления № 326 недостаточно.
Из расчета также исключались:
-
03.04.2020–01.01.2021 — по Постановлению Правительства № 423;
-
29.03.2022–30.06.2023 — по Постановлению № 479;
-
22.03.2024–31.12.2025 — по Постановлению № 326.
Эти периоды подтверждаются актуальными обзорами судебной практики.
Поэтому многолетнюю просрочку нельзя рассчитывать простой формулой:
цена × все календарные дни × ставка.
Сначала строится календарь, затем из него удаляются периоды, когда начисление было приостановлено.
.png)
Пример расчета неустойки за просрочку сдачи в 2026 году
Возьмем простой случай без старых специальных периодов.
Цена договора: 9 000 000 рублей.
Последний день срока передачи: 31 июля 2026 года.
Квартира на 4 августа еще не передана.
Статус: физический лицо, жилье приобретено для личных нужд.
31 июля 2026 года — рабочий день. Ключевая ставка на эту дату составляла 14%.
Количество дней:
-
1 августа;
-
2 августа;
-
3 августа;
-
4 августа.
Итого — 4 дня.
Формула:
9 000 000 × 14% × 4 / 150 = 33 600 рублей.
То есть сумма неустойки на 4 августа 2026 года составляет 33 600 рублей.
Каждый следующий учитываемый день увеличивает требование еще на:
9 000 000 × 14% / 150 = 8 400 рублей.
Такой пример показывает, почему при высокой стоимости квартиры даже небольшое нарушение срока быстро дает существенную сумму.
.png)
Что брать за стоимость квартиры
Часть 2 статьи 6 прямо использует цену договора.
Следовательно, основой является цена ДДУ, а не:
-
остаток долга перед банком;
-
размер ипотеки;
-
первоначальный взнос;
-
сумма, уже перечисленная на счет эскроу;
-
рыночная стоимость квартиры на момент суда.
Например, стоимость квартиры по договору — 12 млн рублей, из которых 9 млн оплачены ипотечным кредитом.
В формулу ставится 12 млн рублей, а не 9 млн.
Если цена договора впоследствии была законно изменена дополнительным соглашением, необходимо анализировать действующую редакцию документа.
Как считать, если квартира еще не передана
Дольщик имеет право не ждать окончания всей задержки.
Расчет можно сделать на конкретную дату и предъявить требование за уже возникший период. Если нарушение продолжается, при обращении в суд сумму можно актуализировать.
Практически удобно указать:
«Расчет произведен по состоянию на ___».
Далее при необходимости сумма пересчитывается.
Можно использовать для предварительной проверки калькулятор для расчета: https://soglasno-zakony.ru/calc.
Особенно полезен автоматический расчет, когда просрочку нужно разбить с учетом моратория. Но перед подачей иска результат стоит сверить с самим ДДУ: программа не знает, подписывались ли дополнительные соглашения или уклонялся ли участник от приемки.
Что делать с дополнительным соглашением о переносе срока
Если застройщик переносит срок, необходимо проверить дату подписания и содержание документа.
Само уведомление строительной компании новую дату не создает. Закон № 214-ФЗ требует, чтобы при невозможности завершить строительство вовремя застройщик не позднее чем за два месяца сообщил об этом участнику и предложил изменить договор.
Если дополнительное соглашение заключено, вопрос расчета зависит от его условий.
При этом Верховный Суд указывал, что изменение срока на будущее само по себе не освобождает строительную компанию от ответственности за уже возникшую просрочку, если соглашение не содержит соответствующего условия.
Поэтому до расчета нужно поднять не только первоначальный договор, но и все зарегистрированные изменения к нему.
Когда начисление может прекратиться из-за поведения дольщика
Закон защищает не только участника строительства.
Если нарушение срока передачи возникло вследствие уклонения самого дольщика от подписания передаточного документа, застройщик освобождается от санкции при условии, что со своей стороны надлежащим образом выполнил обязательства.
Поэтому нельзя искусственно увеличивать количество дней, игнорируя надлежащее приглашение на приемку готового объекта.
Если имеются недостатки, их нужно фиксировать документально. Простая неявка без оформления причин может создать спор относительно конечной даты расчета.
Особый случай: уникальный объект
В части 2.1 статьи 6 № 214-ФЗ существует специальное правило для определенных объектов, которые относятся к уникальным по характеристикам проектной документации.
Если соответствующие правоотношения возникли из ДДУ, заключенного до 15 августа 2023 года, а нарушение не превышает 30 месяцев, размер ответственности ограничивается 5% цены договора.
Для обычной квартиры в стандартном многоквартирном доме этот пункт, как правило, не применяется.
Но юрист при большом размере требования должен проверить характеристики объекта, а не автоматически использовать общую формулу.
Не путать расчет при просрочке и при расторжении ДДУ
Если квартира передана поздно, применяется статья 6.
При расторжении ДДУ и возврате уплаченных средств действуют уже нормы статьи 9 № 214-ФЗ, предусматривающие проценты за пользование денежными средствами и собственные сроки возврата.
То есть формула ответственности за просрочку передачи квартиры и расчет при расторжении договора — разные требования.
Ошибка возникает, когда в одном калькуляторе пытаются посчитать оба требования по правилам статьи 6.
Почему калькуляторы неустойки показывают разные результаты
Разница обычно связана не с математикой, а с настройками.
Один сервис берет ставку на последний день срока передачи. Второй — на день подписания акта. Третий разбивает все дни по изменениям ключевой ставки.
Кроме того, калькулятор может:
-
не учитывать мораторий;
-
ошибочно продолжать предел 7,5% на 2026 год;
-
считать рабочие дни вместо календарных;
-
не переносить окончание срока по статье 193 ГК РФ;
-
исключать день фактической передачи;
-
использовать стоимость кредита вместо цены ДДУ;
-
не учитывать статус физического лица.
Поэтому хороший расчет должен позволять проверить исходные данные вручную.
Частые ошибки при самостоятельном расчете
Считать от срока сдачи дома. Нужна дата передачи квартиры по договору.
Начинать просрочку в последний день срока. Отсчет начинается со следующего дня.
Не считать выходные. После начала нарушения учитываются календарные дни.
Использовать сегодняшнюю ключевую ставку для любого ДДУ. Сначала определяется юридически значимая дата ставки.
Разбивать обычный период по всем изменениям ЦБ без основания. Для статьи 6 такой способ не является базовым.
Включать 2024 и 2025 годы полностью. Период 22.03.2024–31.12.2025 исключается.
Распространять 7,5% на весь 2026 год. Специальное ограничение Постановления № 326 закончилось вместе с установленным для него периодом.
Считать от суммы ипотеки. Основа — стоимость квартиры по ДДУ.
Не учитывать дополнительное соглашение. Оно может изменить срок обязательства.
Заканчивать расчет днем раньше подписания акта. День фактического исполнения входит в период.
Можно ли взыскать всю рассчитанную сумму через суд
Расчет показывает размер законной ответственности, но не гарантирует, что суд присудит его без изменений.
Статья 333 ГК РФ позволяет уменьшить явно несоразмерную санкцию. Для коммерческой организации снижение производится при наличии заявления должника; Верховный Суд указывает, что само тяжелое финансовое положение, задолженность перед кредиторами или проблемы контрагентов еще не являются достаточным основанием.
Поэтому при взыскании с застройщика полезно подтверждать реальные последствия задержки: аренду жилья, дополнительные переезды, расходы и продолжительность нарушения.
Размер заявления и размер фактической выплаты после судебного решения могут различаться.
Нужно ли платить госпошлину
Если гражданин приобретал квартиру для личных, семейных и домашних нужд, спор обычно связан с защитой прав потребителя в части, не урегулированной специальным законом.
Истцы по таким делам освобождаются от госпошлины при цене иска до 1 млн рублей.
Если цена иска выше, пошлина рассчитывается с учетом превышения: из обычной пошлины вычитается сумма, которая приходилась бы на цену иска 1 млн рублей. Это прямо предусмотрено статьей 333.36 НК РФ.
Поэтому госпошлину нельзя автоматически прибавлять к каждому иску о взыскании неустойки по ДДУ.

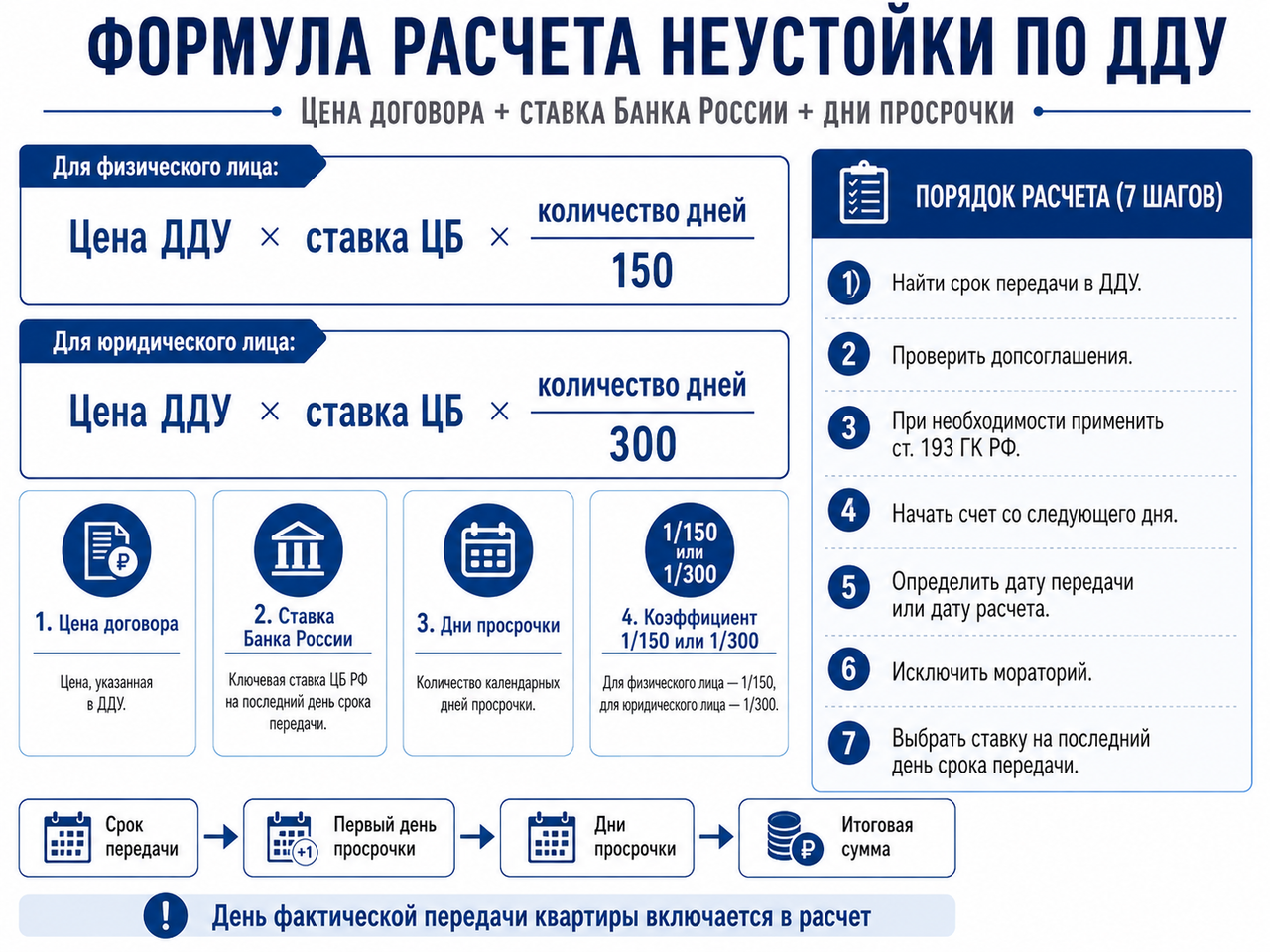

Короткий порядок расчёта
Чтобы правильно рассчитать неустойку, достаточно пройти семь шагов:
-
Найти в ДДУ последний день срока передачи квартиры.
-
Проверить дополнительные соглашения.
-
При необходимости применить статью 193 ГК РФ, если окончание срока выпало на нерабочий день.
-
Начать подсчет со следующего календарного дня.
-
Определить дату фактической передачи или дату текущего расчета.
-
Исключить мораторные периоды.
-
Определить применимую ключевую ставку и подставить цену договора в формулу.
Для физического лица итоговая формула в обычной ситуации:
Цена ДДУ × ставка ЦБ / 150 × количество учитываемых дней.
Для организации:
Цена ДДУ × ставка ЦБ / 300 × количество учитываемых дней.
.png)
Главное о расчете неустойки по ДДУ в 2026 году
В 2026 году ответственность за новую задержку снова начисляется: мораторий на период после 1 января 2026 года не продлен.
Но правильно посчитать сумму — значит не просто умножить стоимость квартиры на текущую ключевую ставку.
Нужно определить договорный срок передачи, первый и последний день нарушения, удалить из календаря периоды моратория и проверить, какая ставка должна применяться. Для обычной формулы ориентиром остается часть 2 статьи 6 Закона № 214-ФЗ и позиция Верховного Суда о ставке на последний день договорного срока исполнения. Для исторических периодов дополнительно действовали специальные правила, включая предел 7,5%.
Наиболее сложны случаи, когда просрочка началась несколько лет назад, прошла через несколько мораториев, подписывались дополнительные соглашения либо объект до сих пор не передан. Здесь одна ошибка в дате или ставке может изменить сумму на сотни тысяч рублей.
Поэтому расчет лучше воспринимать не как работу калькулятора, а как юридическую последовательность: сначала определить применимые правила и только после этого считать деньги.
